Büroanbau Wiese und Heckmann HOLZHAUSBAU.

Bautagebuch

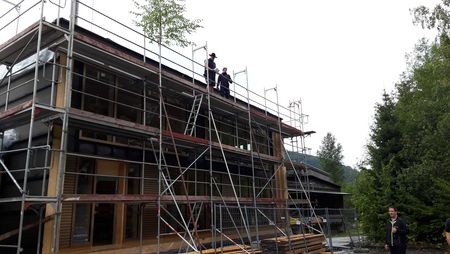

Montage des Anbaus

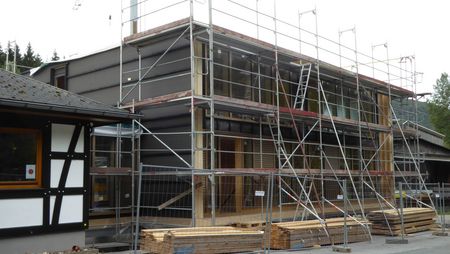

03. September 2020

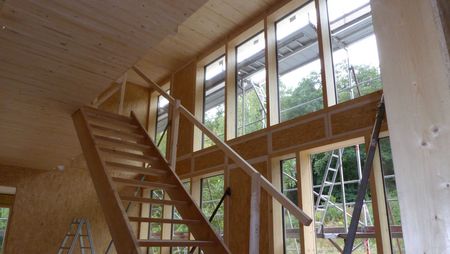

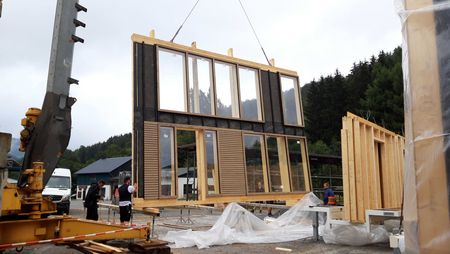

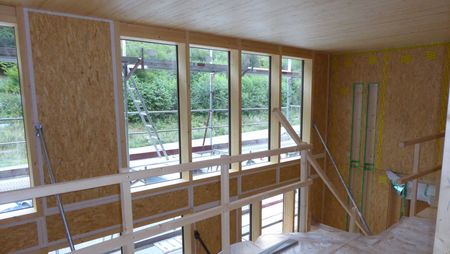

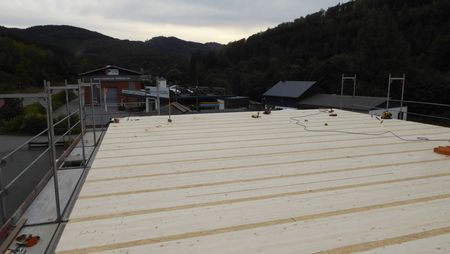

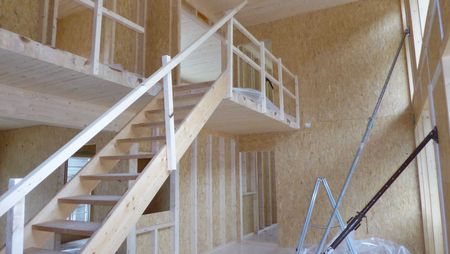

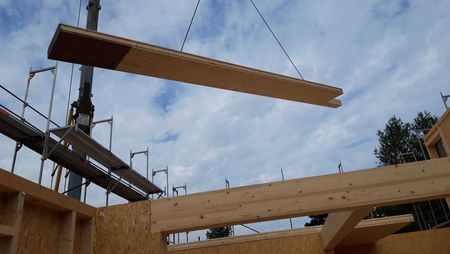

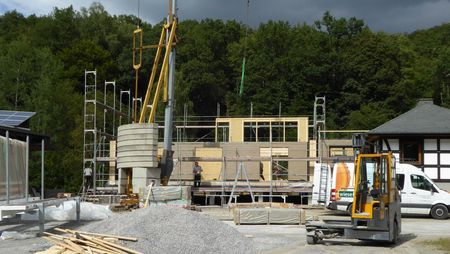

Zu Beginn dieser Woche haben wir mit der Montage unseres Büroanbaus begonnen. Nach bereits 4 Tagen ist der Großteil des Gebäudes montiert.

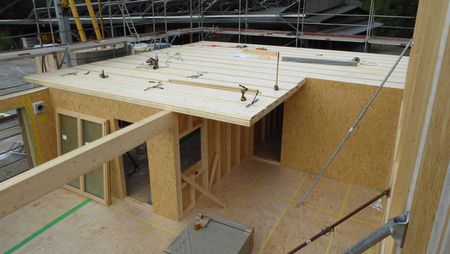

Verlegen der Decke und Gerüstbau

28. August 2020

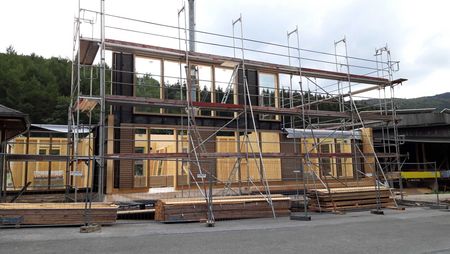

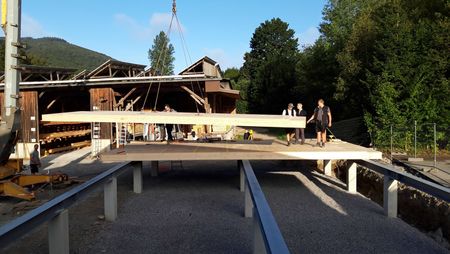

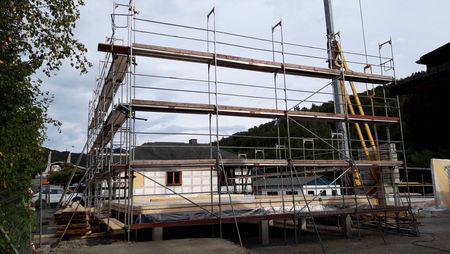

Nachdem am Mittwoch wegen dem stürmischen Wetter pausiert wurde, konnte am Donnerstag die Holz-Decke verlegt und am Freitag das Gerüst montiert werden. Die vorgefertigten Wandelemente stehen schon für den Start der Montage in der nächsten Woche bereit.

Vorbereitende Arbeiten am Bestand

25. August 2020

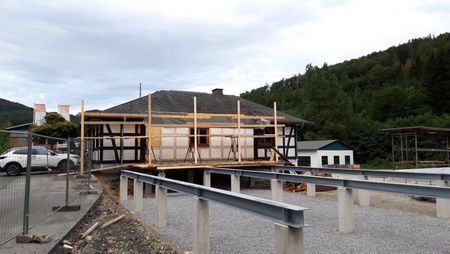

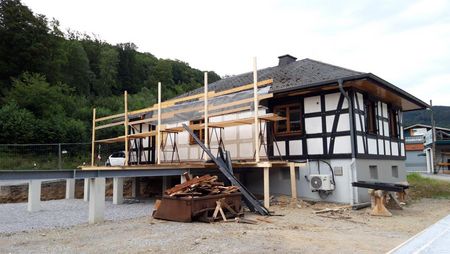

Bevor die Montage des Gebäudes startet werden die vorbereitenden Arbeiten am Bestand ausgeführt. Derweil wird direkt hinter dem Bauplatz ein weiteres Element der Pfosten-Riegel-Konstruktion für die Fassade vorgefertigt.

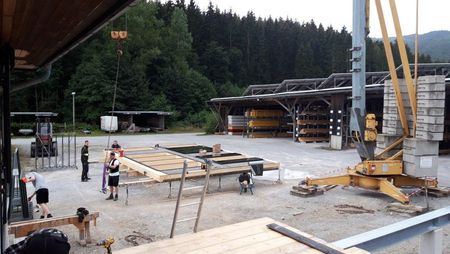

Vorfertigung der Pfosten-Riegel-Konstruktion und Deckenelemente

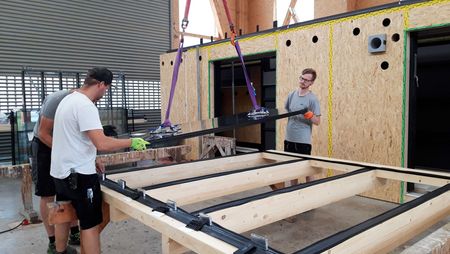

21. August 2020

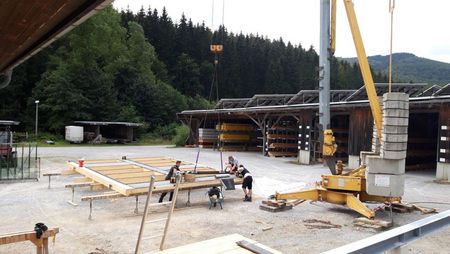

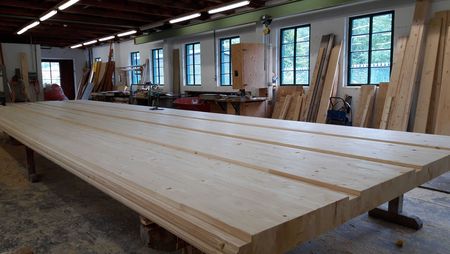

Die Pfosten-Riegel-Konstruktionen mit den großen Glaselementen werden vorgefertigt und die Deckenelemente für die Massivholzdecke bearbeitet.

Vorfertigung der Wandelemente

17. August 2020

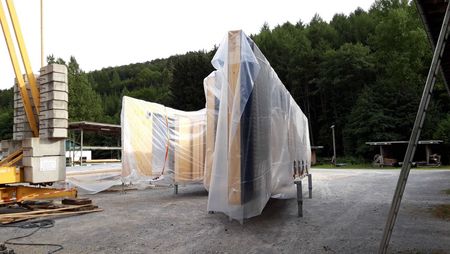

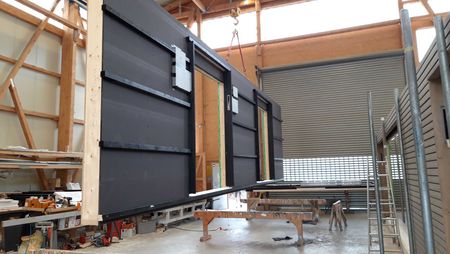

Während es draußen auf der Baustelle rund um unseren Büroanbau derzeit etwas ruhiger geworden ist, geht es in unserer Montagehalle fleißig weiter. Die Wandelemente für die Erweiterung unseres Bürogebäudes werden gefertigt.

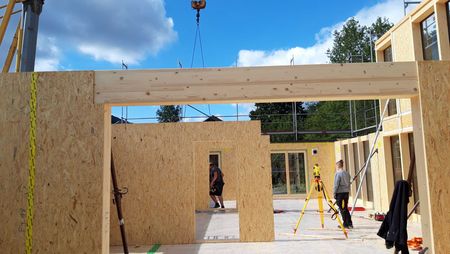

Vorfertigung der Wandelemente in Holzbauweise

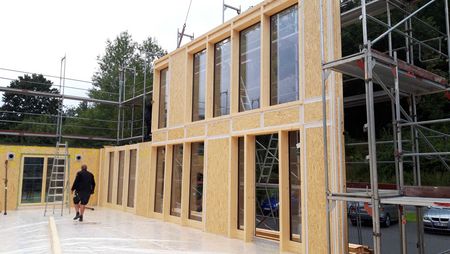

Vorfertigung der Wandelemente für unseren Büroanbau

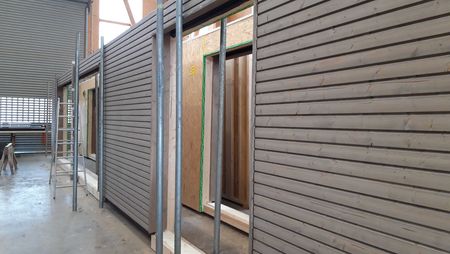

Vorfertigung der Wandelemente mit bereits montierter Fassade

Vorfertigung der Holzfassade

Stahlträger als Tragkonstruktion für die kommende Holzbalkendecke
Stahlträger

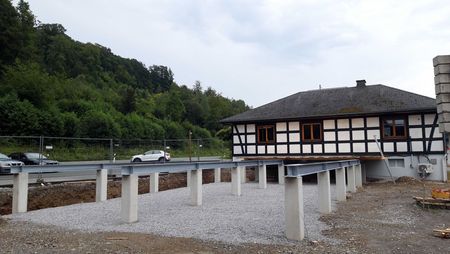

12. August 2020

Die Stahlträger auf den Stahlbetonstützen sind montiert. Sie dienen als Tragwerk für die künftige Holzbalkendecke.

Betonarbeiten

31. Juli 2020

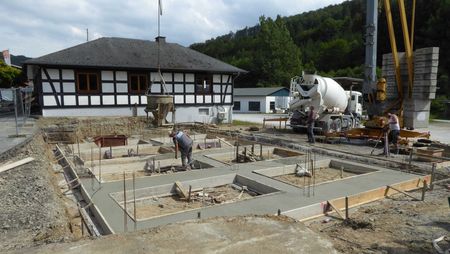

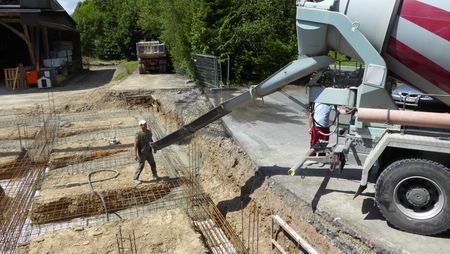

Die Streifenfundamente mit Stahlbetonstützen für unseren Anbau sind fertiggestellt. Im Zeitraffervideo gibt es die Rohbauarbeiten im Schnelldurchlauf. Hier geht's zum Video Externer Link

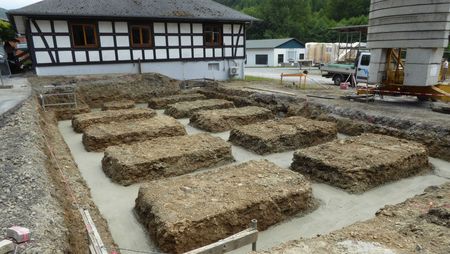

fertige Betonstützen für den Anbau des Bürogebäudes
Betonarbeiten und Streifenfundamente für den Büroanbau
Betonarbeiten und Erdarbeiten für den Büroanbau
Erd- und Betonarbeiten für den Anbau des Bürogebäudes

Erdarbeiten

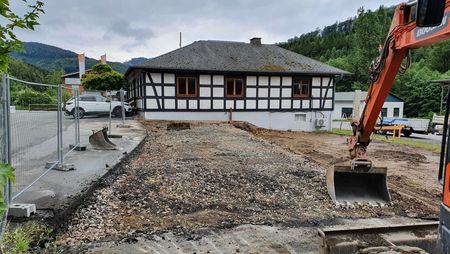

15. Juli 2020

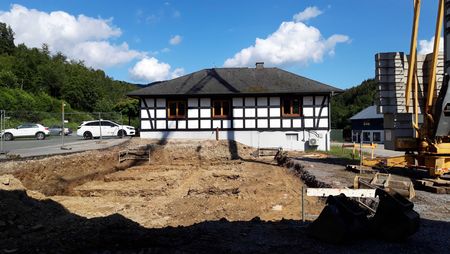

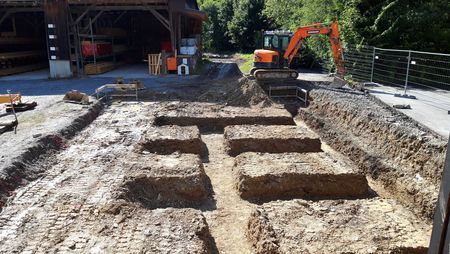

Die Gräben für die Streifenfundamente sind gezogen.

Erdarbeiten

10. Juli 2020

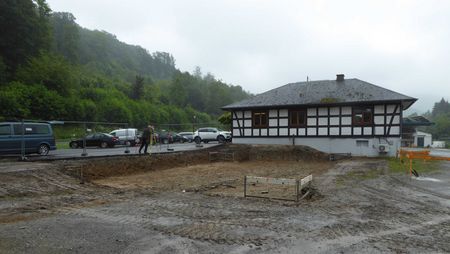

In dieser Woche wurde mit den vorbereitenden Erdarbeiten für die Streifenfundamente begonnen.

Erdbohrung für Erdwärmepumpe

10. Juni 2020

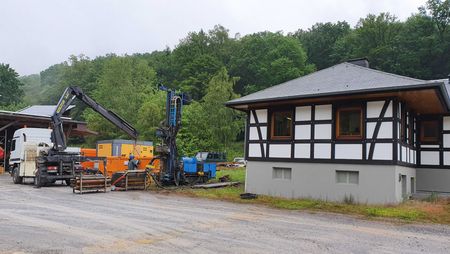

Die Beheizung des neuen Gebäudeteiles wird durch eine Erdwärmepumpe in Verbindung mit einer Fußbodenheizung erfolgen. Die dafür erforderlichen Erdwärmesonden sind durch die Fa. Spiekermann Bohrtechnik bereits verlegt worden. Es wurden zwei Erdbohrungen durchgeführt, die knapp 90 Meter tief in das Erdreich reichen.

Mustercarport demontiert

03. Juni 2020

Auch unser Mustercarport musste im Hinblick auf die anstehenden Arbeiten seinen Platz räumen.

Baufläche geräumt

20. März 2020

Es geht los, die ersten Tätigkeiten im Hinblick auf die anstehende Erweiterung unseres Bürogebäudes sind erfolgt. Die Bäume neben dem jetzigen Büro wurden gefällt.

vorher
nachher

Baugenehmigung erteilt

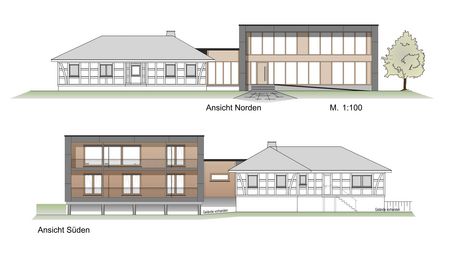

15. Januar 2020

Bald kann es los gehen, die Baugenehmigung für den Anbau unseres Bürogebäudes ist erteilt.
